若开邦预计6月初恢复通电
1685008534587
【缅甸金凤凰讯】据了解,正在努力恢复遭受台风MOCHA破坏最严重的若开邦电力供应问题,当地的电力供应预计要到6月初才能恢复。
![]()
配电行业负责人吴耶多墩表示,自风暴以来,电力办公室的1,000多名员工正在使用62台机械和车辆紧急维修电力,预计电力将于6月初可以恢复使用。
此外,230KV秒乌-崩那遵输电线路上有448座电线杆,其中12根被毁,2根电线杆顶的被破坏,总计14根电线杆正在更换和维修。据了解,66KV的崩那遵-实兑1号电力线共有812根混凝土电线杆,其中倒塌的106根电线杆正在优先抢修中。

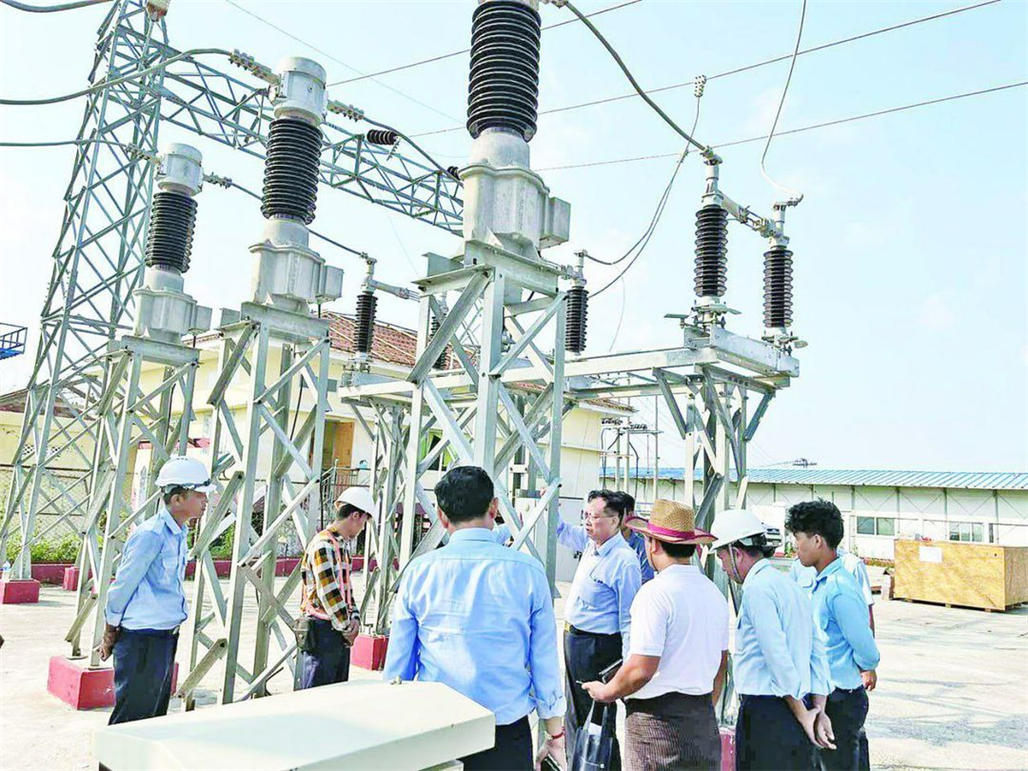

据了解,230KV崩那遵主变电站的抢修工程已完成90%,电力部的567名工程师和技术工人正在努力尽快完成电力线路抢修工作。

根据截至5月19日晚间收集到的清单,各省邦共计受损房屋和死亡人数为18,3024间房子、1711座宗教建筑、59座寺院、1397所学校、227家医院/诊所、11座通讯塔、119个电线杆、5个变压器、1个市场、实兑机场和皎漂机场、340座部门大楼受损。截至5月21日晚,若开邦已有148人因台风MOCHA来袭死亡。
